공사대금 채권

건설공사를 발주하고 관리하다 보면 공사대금 지급 시기가 다가올 때 예상하지 못한 법적 서류가 접수되는 경우가 있습니다.
특히 시공사 사이에서 공사대금 채권을 양도했다는 내용증명이 들어오거나, 시공사의 채권자가 보낸 채권가압류 결정문까지 함께 도달하면 공사대금을 누구에게 지급해야 할지 판단하기가 쉽지 않습니다.
실무에서는 '분쟁이 생겼으니 일단 지급을 멈추자'고 생각할 수 있습니다. 하지만 권리관계를 제대로 확인하지 않고 대금을 지급하거나 임의로 공제하면 이중지급이나 추가 분쟁으로 이어질 수 있습니다.
이번 글에서는 공사대금 채권양도와 가압류가 함께 발생해 지급에 혼란을 겪었던 발주처 자문 사례를 바탕으로, 공사대금 지급 전 확인해야 할 사항을 정리해드리겠습니다.
딱 3분만 집중해서 읽어보시면 여러 서류가 함께 접수된 상황에서 어떤 기준으로 공사대금을 지급해야 하는지 이해하는 데 도움이 되실 것입니다.
1. 공사대금 채권양도와 가압류가 함께 들어왔다면 누구에게 지급해야 할까요?
기업 자문을 요청하신 발주처는 두 개의 공구인 제1공구와 제2공구로 나누어 공사를 진행하고 있었습니다.
어느 날 B건설이 제1공구의 잔여 공사대금 채권을 공동수급체인 A건설에 전부 양도하겠다는 내용을 전달했고, 발주처는 계약 규정에 따라 이를 승인했습니다.
그런데 며칠 뒤 C건설이 B건설을 상대로 제1공구와 제2공구의 공사대금채권에 각각 채권가압류 결정을 받아 발주처에 통보하면서 상황이 복잡해졌습니다.

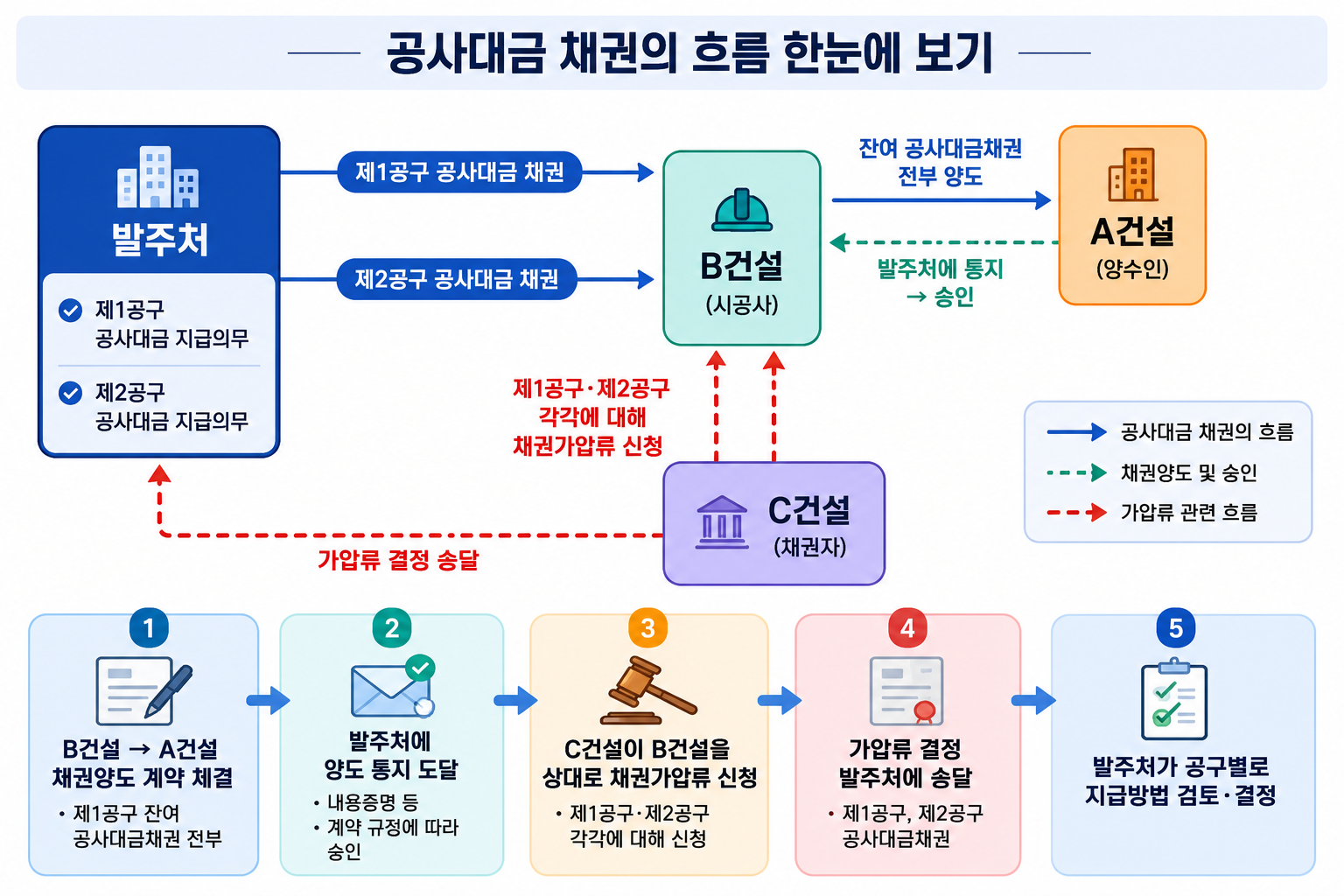

제1공구에는 먼저 이루어진 채권양도와 이후 도달한 가압류가 경합했고, 제2공구에는 별도의 채권양도 없이 B건설의 공사대금채권에 대한 가압류만 존재했습니다. 관계를 정리하면 다음과 같습니다.
발주처: 제1·2공구 공사대금을 지급해야 하는 제3채무자
A건설: B건설로부터 제1공구 잔여 공사대금채권을 양수한 공동수급체
B건설: 제1공구 채권을 A건설에 양도한 시공사이자 가압류 채무자
C건설: B건설의 공사대금채권에 가압류를 신청한 채권자
발주처가 확인해야 할 문제도 공구별로 달랐습니다. 제1공구에서는 이미 A건설에 양도된 공사대금을 그대로 지급해도 되는지, 이후 들어온 가압류 때문에 지급을 중단해야 하는지가 쟁점이었습니다.
제2공구에서는 가압류된 금액 중 어느 범위까지 지급을 유보해야 하는지, 제1공구의 가압류 금액까지 함께 고려해야 하는지가 문제였습니다.
결국 각 공사대금채권의 양도 여부와 가압류 대상, 그리고 관련 서류가 발주처에 도달한 순서를 구분해 지급 방법을 결정해야 하는 사안이었습니다.

2. 안전한 공사대금 지급을 위한 3가지 확인 사항
사건 내용을 검토한 저는 발주처가 공사대금을 지급하면서 추가적인 법적 분쟁에 휘말리지 않도록 3가지 기준을 중심으로 권리관계를 정리했습니다.

첫째, 채권양도와 가압류의 '시간적 선후 관계'를 확인했습니다.
채권양도와 가압류가 같은 채권을 두고 경합하는 경우에는 누가 먼저 제3자에 대한 대항요건을 갖추었는지가 중요합니다.
민법상 채권양도는 양도인의 통지나 채무자의 승낙이 있어야 채무자에게 대항할 수 있고, 제3자에게 대항하려면 확정일자 있는 증서에 의한 통지나 승낙이 필요합니다.
또한 대법원은 채권양도와 가압류의 우열을 판단할 때 확정일자 있는 채권양도 통지와 가압류 결정이 제3채무자에게 도달한 선후를 기준으로 판단하고 있습니다.
기록을 검토한 결과 이 사건에서는 채권양도가 대항요건을 갖춘 시점이 가압류 결정의 송달보다 앞서 있었습니다.
따라서 제1공구에서는 A건설이 먼저 우선하는 권리를 확보한 것으로 판단해 공사대금 지급 방향을 정리했습니다.
둘째, 가압류의 '대상 채권'을 구분했습니다.
제1공구와 제2공구는 발주처가 같더라도 각각 구분되는 공사대금채권이었습니다. 따라서 제1공구와 관련된 가압류 금액을 이유로 제2공구의 공사대금까지 전부 지급하지 않는 것은 적절하지 않을 수 있습니다.
이 사건에서는 제2공구에 실제로 가압류된 범위만 지급을 유보하고, 나머지 공사대금은 지급할 수 있는 방향으로 정리했습니다.
셋째, 계약서의 '채권양도 금지 특약'을 확인했습니다.
공사도급계약에는 발주처의 사전 또는 서면 승인 없이 공사대금채권을 양도하지 못하도록 정해둔 경우가 있습니다.
민법에서도 당사자가 채권양도를 제한하는 약정을 둘 수 있도록 규정하고 있으므로, 실제 계약서에 어떤 채권양도 제한이 있는지부터 확인해야 합니다.
이 사건 역시 시공사들끼리 채권양도에 합의한 날짜만 볼 것이 아니라 발주처의 승인 여부와 대항요건을 갖춘 시점, 가압류 결정의 송달 시점을 함께 비교하여 지급 가능 여부를 판단했습니다.
3. 발주처의 공사대금 지급 문제는 어떻게 해결됐을까요?
결과적으로 제1공구 공사대금은 선행한 채권양도 관계에 따라 A건설에 지급할 수 있었고, 제2공구는 해당 가압류 범위의 금액만 지급을 유보한 뒤 나머지 대금을 처리하는 방향으로 정리했습니다. 자칫 잘못 지급하면 발생할 수 있었던 이중지급 위험과 불필요한 공사대금 분쟁을 줄이고 공사도 계속 진행할 수 있었습니다.
발주처에서 공사대금을 집행하다 보면 예상하지 못한 법적 판단이 필요한 순간이 생깁니다. 특히 이번 사례처럼 공사대금 채권양도와 가압류가 동시에 얽혀 있다면 서류만 보고 임의로 지급하거나 지급을 전면 중단하는 것은 위험할 수 있습니다.
누구에게 우선권이 있는지는 채권양도의 대항요건을 갖추었는지, 가압류 결정이 언제 도달했는지, 가압류 대상이 어느 공사대금채권인지, 계약서에 채권양도 제한이 있는지를 각각 확인해야 합니다.
따라서 공사대금을 누구에게 지급해야 할지 판단하기 어렵다면 먼저 계약서와 채권양도 관련 서류, 가압류 결정문을 함께 놓고 권리관계를 정리하는 것이 중요합니다.
잘못된 공사대금 지급은 한 번 지급한 금액을 다시 지급해야 하는 문제로 이어질 수도 있는 만큼, 지급 전 단계에서부터 채권양도와 가압류의 우선순위를 정확하게 확인해보시길 바랍니다. 감사합니다.
공사대금 채권
건설공사를 발주하고 관리하다 보면 공사대금 지급 시기가 다가올 때 예상하지 못한 법적 서류가 접수되는 경우가 있습니다.
특히 시공사 사이에서 공사대금 채권을 양도했다는 내용증명이 들어오거나, 시공사의 채권자가 보낸 채권가압류 결정문까지 함께 도달하면 공사대금을 누구에게 지급해야 할지 판단하기가 쉽지 않습니다.
실무에서는 '분쟁이 생겼으니 일단 지급을 멈추자'고 생각할 수 있습니다. 하지만 권리관계를 제대로 확인하지 않고 대금을 지급하거나 임의로 공제하면 이중지급이나 추가 분쟁으로 이어질 수 있습니다.
이번 글에서는 공사대금 채권양도와 가압류가 함께 발생해 지급에 혼란을 겪었던 발주처 자문 사례를 바탕으로, 공사대금 지급 전 확인해야 할 사항을 정리해드리겠습니다.
딱 3분만 집중해서 읽어보시면 여러 서류가 함께 접수된 상황에서 어떤 기준으로 공사대금을 지급해야 하는지 이해하는 데 도움이 되실 것입니다.
기업 자문을 요청하신 발주처는 두 개의 공구인 제1공구와 제2공구로 나누어 공사를 진행하고 있었습니다.
어느 날 B건설이 제1공구의 잔여 공사대금 채권을 공동수급체인 A건설에 전부 양도하겠다는 내용을 전달했고, 발주처는 계약 규정에 따라 이를 승인했습니다.
그런데 며칠 뒤 C건설이 B건설을 상대로 제1공구와 제2공구의 공사대금채권에 각각 채권가압류 결정을 받아 발주처에 통보하면서 상황이 복잡해졌습니다.
제1공구에는 먼저 이루어진 채권양도와 이후 도달한 가압류가 경합했고, 제2공구에는 별도의 채권양도 없이 B건설의 공사대금채권에 대한 가압류만 존재했습니다. 관계를 정리하면 다음과 같습니다.
A건설: B건설로부터 제1공구 잔여 공사대금채권을 양수한 공동수급체
B건설: 제1공구 채권을 A건설에 양도한 시공사이자 가압류 채무자
C건설: B건설의 공사대금채권에 가압류를 신청한 채권자
발주처가 확인해야 할 문제도 공구별로 달랐습니다. 제1공구에서는 이미 A건설에 양도된 공사대금을 그대로 지급해도 되는지, 이후 들어온 가압류 때문에 지급을 중단해야 하는지가 쟁점이었습니다.
제2공구에서는 가압류된 금액 중 어느 범위까지 지급을 유보해야 하는지, 제1공구의 가압류 금액까지 함께 고려해야 하는지가 문제였습니다.
결국 각 공사대금채권의 양도 여부와 가압류 대상, 그리고 관련 서류가 발주처에 도달한 순서를 구분해 지급 방법을 결정해야 하는 사안이었습니다.
사건 내용을 검토한 저는 발주처가 공사대금을 지급하면서 추가적인 법적 분쟁에 휘말리지 않도록 3가지 기준을 중심으로 권리관계를 정리했습니다.
채권양도와 가압류가 같은 채권을 두고 경합하는 경우에는 누가 먼저 제3자에 대한 대항요건을 갖추었는지가 중요합니다.
민법상 채권양도는 양도인의 통지나 채무자의 승낙이 있어야 채무자에게 대항할 수 있고, 제3자에게 대항하려면 확정일자 있는 증서에 의한 통지나 승낙이 필요합니다.
또한 대법원은 채권양도와 가압류의 우열을 판단할 때 확정일자 있는 채권양도 통지와 가압류 결정이 제3채무자에게 도달한 선후를 기준으로 판단하고 있습니다.
기록을 검토한 결과 이 사건에서는 채권양도가 대항요건을 갖춘 시점이 가압류 결정의 송달보다 앞서 있었습니다.
따라서 제1공구에서는 A건설이 먼저 우선하는 권리를 확보한 것으로 판단해 공사대금 지급 방향을 정리했습니다.
제1공구와 제2공구는 발주처가 같더라도 각각 구분되는 공사대금채권이었습니다. 따라서 제1공구와 관련된 가압류 금액을 이유로 제2공구의 공사대금까지 전부 지급하지 않는 것은 적절하지 않을 수 있습니다.
이 사건에서는 제2공구에 실제로 가압류된 범위만 지급을 유보하고, 나머지 공사대금은 지급할 수 있는 방향으로 정리했습니다.
공사도급계약에는 발주처의 사전 또는 서면 승인 없이 공사대금채권을 양도하지 못하도록 정해둔 경우가 있습니다.
민법에서도 당사자가 채권양도를 제한하는 약정을 둘 수 있도록 규정하고 있으므로, 실제 계약서에 어떤 채권양도 제한이 있는지부터 확인해야 합니다.
이 사건 역시 시공사들끼리 채권양도에 합의한 날짜만 볼 것이 아니라 발주처의 승인 여부와 대항요건을 갖춘 시점, 가압류 결정의 송달 시점을 함께 비교하여 지급 가능 여부를 판단했습니다.
결과적으로 제1공구 공사대금은 선행한 채권양도 관계에 따라 A건설에 지급할 수 있었고, 제2공구는 해당 가압류 범위의 금액만 지급을 유보한 뒤 나머지 대금을 처리하는 방향으로 정리했습니다. 자칫 잘못 지급하면 발생할 수 있었던 이중지급 위험과 불필요한 공사대금 분쟁을 줄이고 공사도 계속 진행할 수 있었습니다.
발주처에서 공사대금을 집행하다 보면 예상하지 못한 법적 판단이 필요한 순간이 생깁니다. 특히 이번 사례처럼 공사대금 채권양도와 가압류가 동시에 얽혀 있다면 서류만 보고 임의로 지급하거나 지급을 전면 중단하는 것은 위험할 수 있습니다.
누구에게 우선권이 있는지는 채권양도의 대항요건을 갖추었는지, 가압류 결정이 언제 도달했는지, 가압류 대상이 어느 공사대금채권인지, 계약서에 채권양도 제한이 있는지를 각각 확인해야 합니다.
따라서 공사대금을 누구에게 지급해야 할지 판단하기 어렵다면 먼저 계약서와 채권양도 관련 서류, 가압류 결정문을 함께 놓고 권리관계를 정리하는 것이 중요합니다.
잘못된 공사대금 지급은 한 번 지급한 금액을 다시 지급해야 하는 문제로 이어질 수도 있는 만큼, 지급 전 단계에서부터 채권양도와 가압류의 우선순위를 정확하게 확인해보시길 바랍니다. 감사합니다.
